在此步驟中,對 AFE7952EVM 上的 LMK04828 和 AFE7952 進行編程。
- 點擊名為 bringup.py 的腳本,然后按下 F5。預計不會出現錯誤;忽略有關 SPI 控制、撤回或重置屬性的任何警告。此步驟需要幾分鐘。

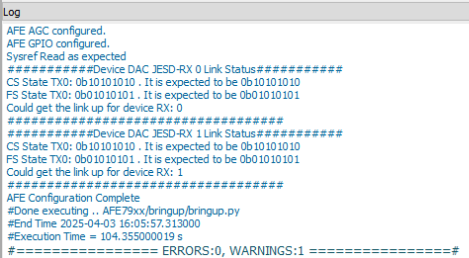

- 檢查“Log”窗口以監控任何錯誤。此步驟會完成 AFE7952EVM 配置。AFE7952EVM 中的電流消耗約為 3A。
- FPGA 位文件版本不匹配錯誤表明固件與配置文件不匹配。對于位文件版本 204B,請檢查跳線 J35 的物理位置是否覆蓋引腳 2 和 3(兩個引腳位于距離 FPGA 風扇最遠的位置)。
- LOS 錯誤表示 SerDes RX 電氣空閑,并且 TX 輸出不正常。通過重新發送數據(DAC 圖形)并重新運行 bringup.py 重新配置 AFE7952EVM 來解決此錯誤。
- GPIO 警告或 sysref 錯誤通常表示電源電壓或電流限制。驗證 AFE7952EVM 的電源并確保使用 5.5V 電源電壓和 5A 電流限制。重新啟動 Latte UI 并重新運行腳本。
