ZHCUAD3B January   2021  – October 2025

  1.   1
  2.   說明
  3.   開始使用
  4.   特性
  5.   應用
  6.   6
  7. 1評估模塊概述
    1. 1.1 簡介
    2. 1.2 套件內容
    3. 1.3 器件信息
  8. 2硬件
    1. 2.1 所需硬件
    2. 2.2 硬件設置
  9. 3軟件
    1. 3.1 所需軟件
    2. 3.2 軟件設置
  10. 4設置過程
    1. 4.1 設置 ADC3683EVM
    2. 4.2 設置 ADC3664EVM
    3. 4.3 設置 ADC3663EVM
  11. 5硬件設計文件
  12. 6其他信息
    1. 6.1 商標
  13. 7參考資料
  14. 8修訂歷史記錄

設置 ADC3663EVM

  1. 確認已根據“軟件設置”部分設置軟件。
  2. 確認已根據“硬件設置”部分設置硬件
  3. 要提供 CLK 信號,請執行以下操作:
    1. 使用 SMA 電纜和嵌入式 65MHz 帶通濾波器,將信號發生器連接到 ADC3663EVM 上的 CLKn SMA 連接器 (J5)。
    2. 將信號發生器的輸出信號頻率設置為 65MHz,并將信號振幅設置為 +10dBm。
  4. 默認情況下,該 EVM 配置為采用單端輸入,因此模擬輸入必須施加于適用于通道 A 的連接器 CHAp (J7) 和適用于通道 B 的 CHBp (J9)。要提供模擬輸入,請執行以下操作:
    1. 使用 SMA 電纜和嵌入式 5MHz 帶通濾波器,將信號發生器連接到模擬輸入通道 A。
    2. 將信號發生器的輸出信號頻率設置為 5.135MHz(質數)和 0dBm。
  5. 要提供 DCLK 信號,請執行以下操作:
    1. 使用 SMA 電纜,將信號發生器連接到 DCLKIN SMA 連接器 (J6)。
    2. 將信號發生器的輸出頻率設置為 260MHz(16 位,2 線,DDC 旁路),并將信號振幅設置為 +2dBm。
  6. 確認已使用信號發生器背面的 10MHz REF,對用于時鐘、模擬輸入和 DCLK 的所有信號發生器進行基準鎖定。有關這方面的示例,請參閱下圖。

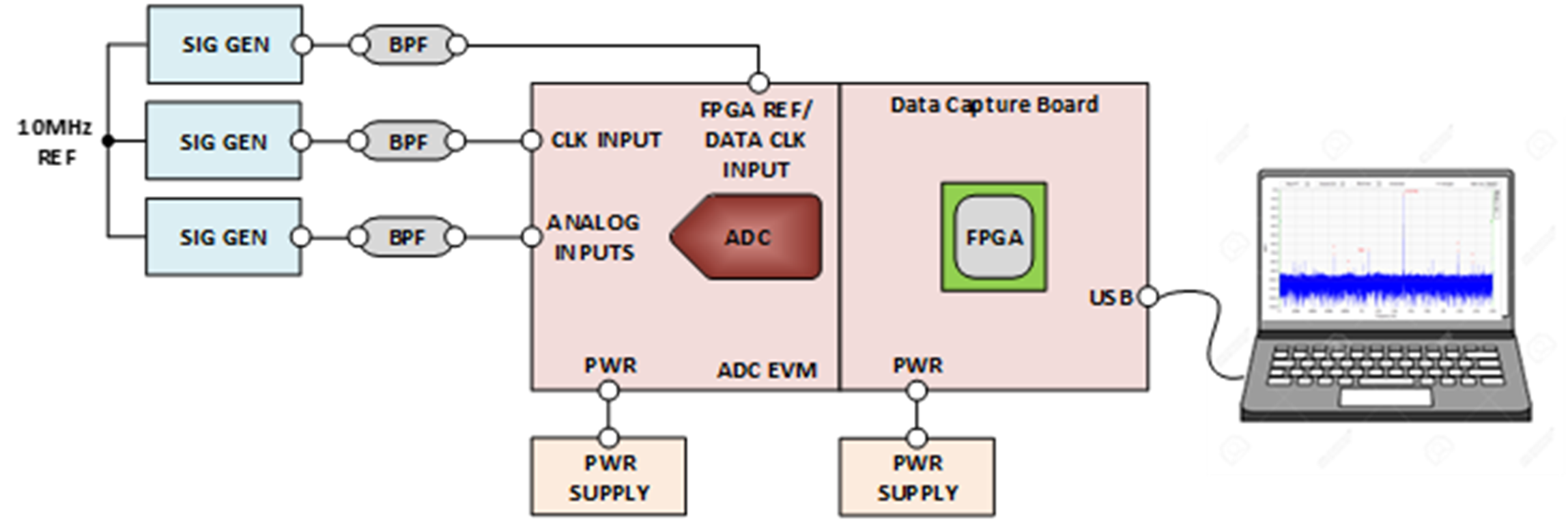

    ADC3663EVM, ADC3664EVM, ADC3683EVM 基本測試測量設置圖 4-19 基本測試測量設置
  7. 您的設置現在與以下圖示類似:

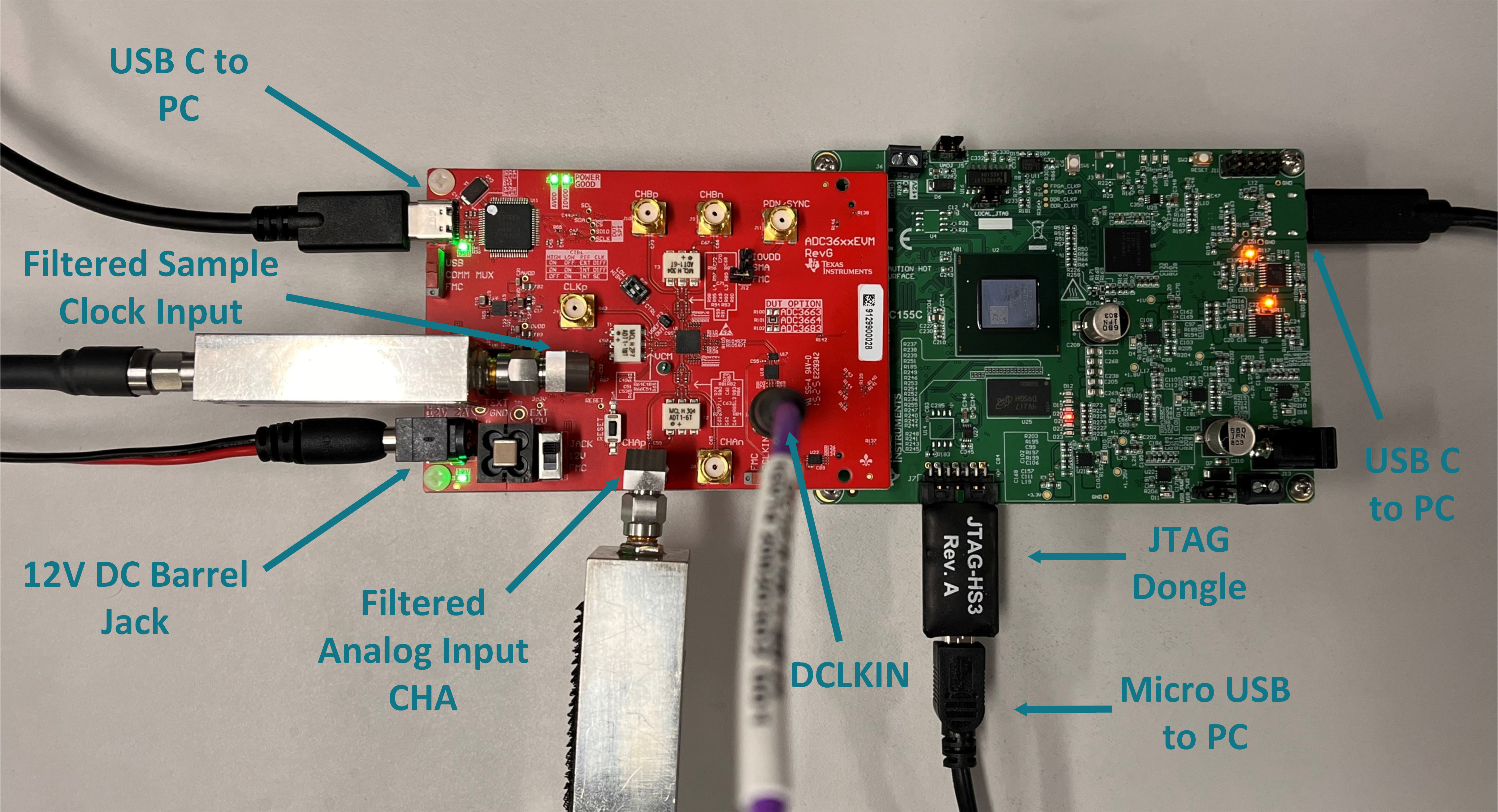

    ADC3663EVM, ADC3664EVM, ADC3683EVM ADC3663EVM 硬件設置圖 4-20 ADC3663EVM 硬件設置
  8. 打開 HSDC Pro。在打開 ADC36xxEVM GUI 之前,務必確認 HSDC Pro 已 打開。
  9. 當系統提示連接到板時,選擇“Cancel”。該 GUI 會處理所有其他 HSDC Pro 采集和配置相關操作。

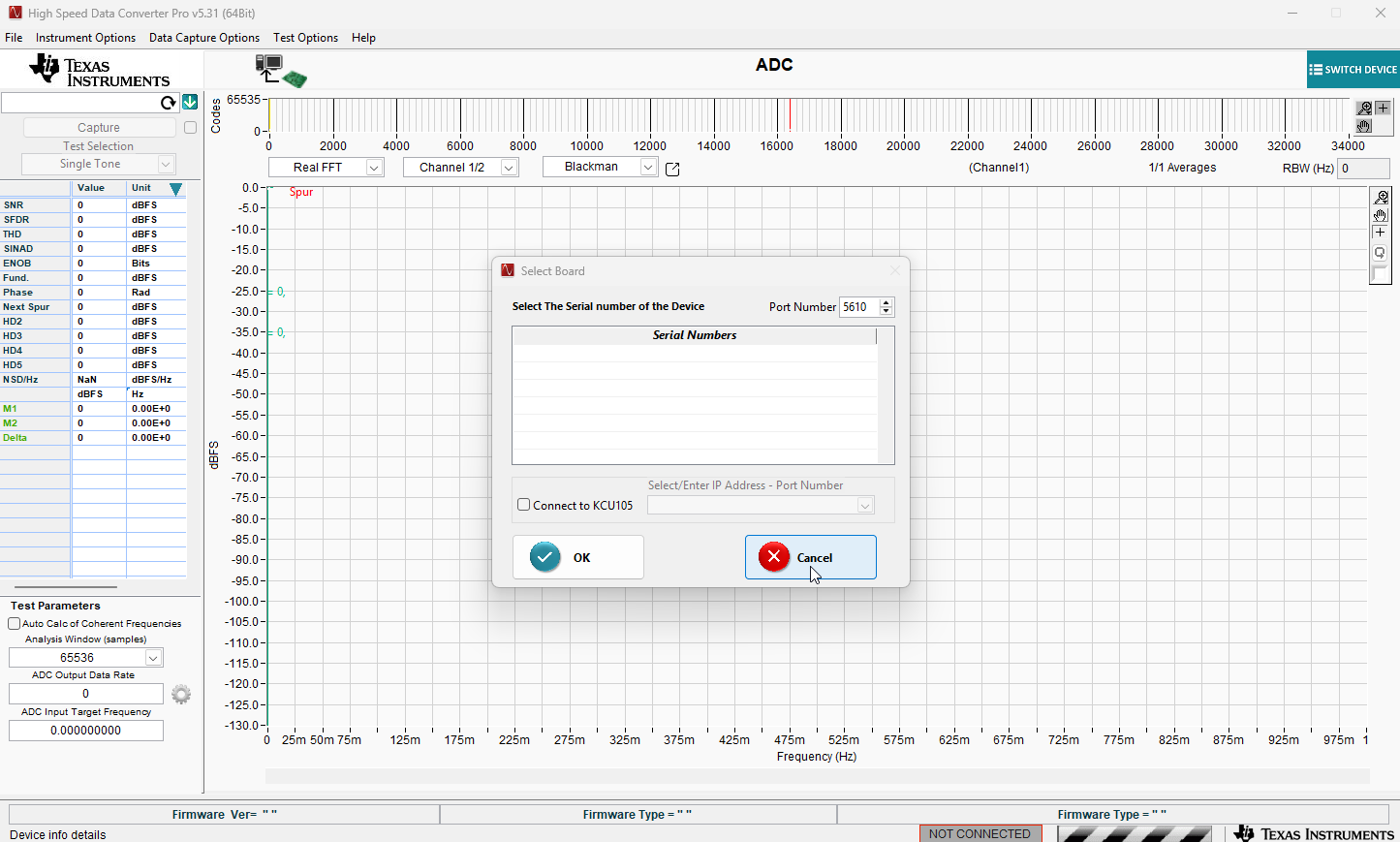

    ADC3663EVM, ADC3664EVM, ADC3683EVM HSDC Pro圖 4-21 HSDC Pro
  10. 打開 ADC36xxEVM GUI。等待幾秒鐘,以便 GUI 連接到 TSWDC155EVM FPGA 采集板。TSWDC155EVM 已上電,多個 LED 亮起,如下所示

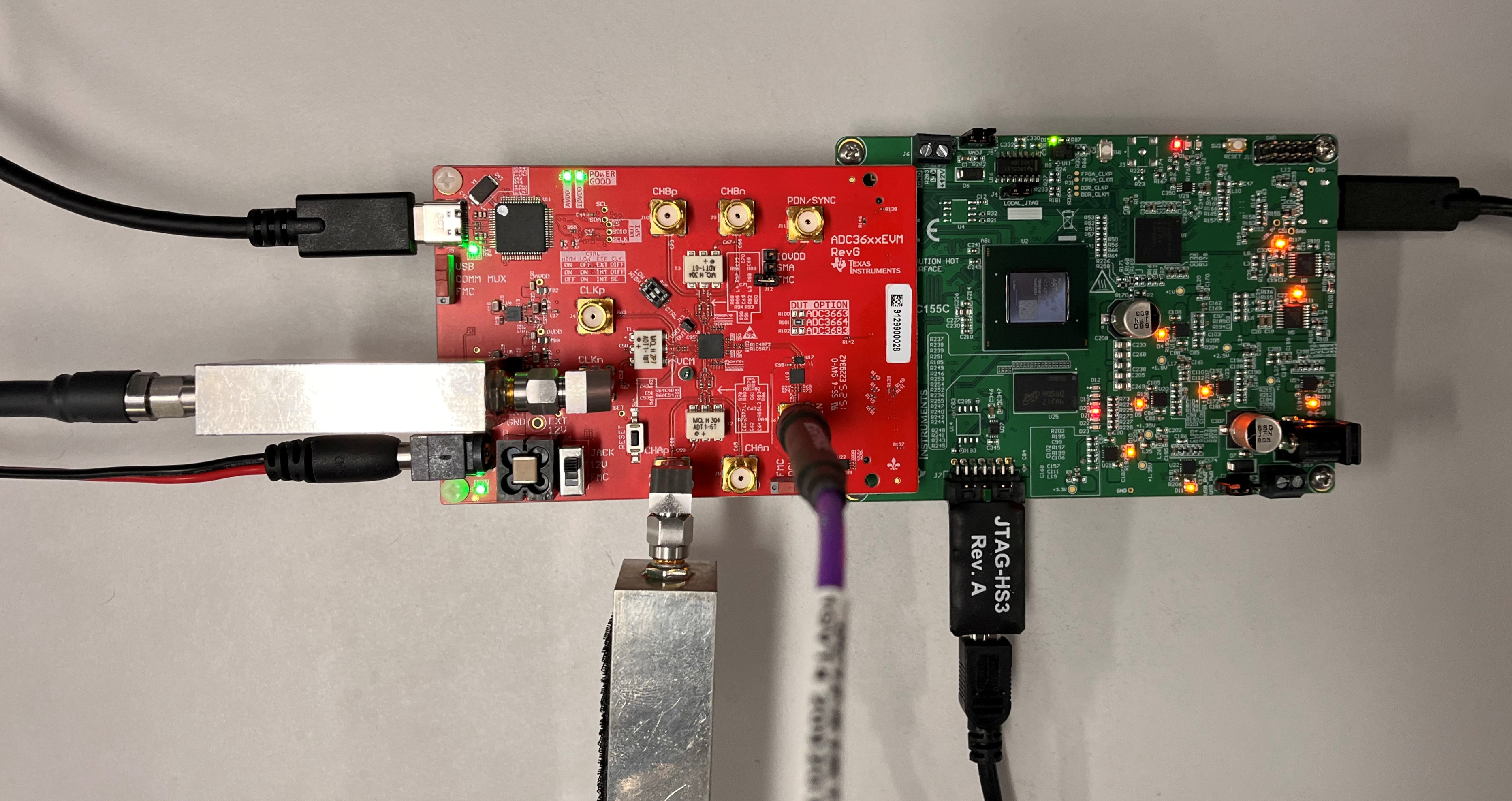

    ADC3663EVM, ADC3664EVM, ADC3683EVM TSWDC155EVM 已上電圖 4-22 TSWDC155EVM 已上電
  11. 當 GUI 窗口打開后,您可以將 GUI 配置為所需模式。默認情況下,GUI 配置為 2 線旁路模式。這兩個默認值可以保持不變。您需要將型號設置為 ADC3663,將分辨率設置為 16 位,并將時鐘采樣頻率設置為 65MHz。
    ADC3663EVM, ADC3664EVM, ADC3683EVM ADC36xx LVDS GUI 默認界面(基于 ADC3663 配置)圖 4-23 ADC36xx LVDS GUI 默認界面(基于 ADC3663 配置)
  12. 選擇 ADC 模式后,選擇“Calculate”按鈕計算必要的 DCLK。在該模式下,DCLK 必須為 260MHz。確認已在硬件設置中將該信號提供給 DCLK 輸入。

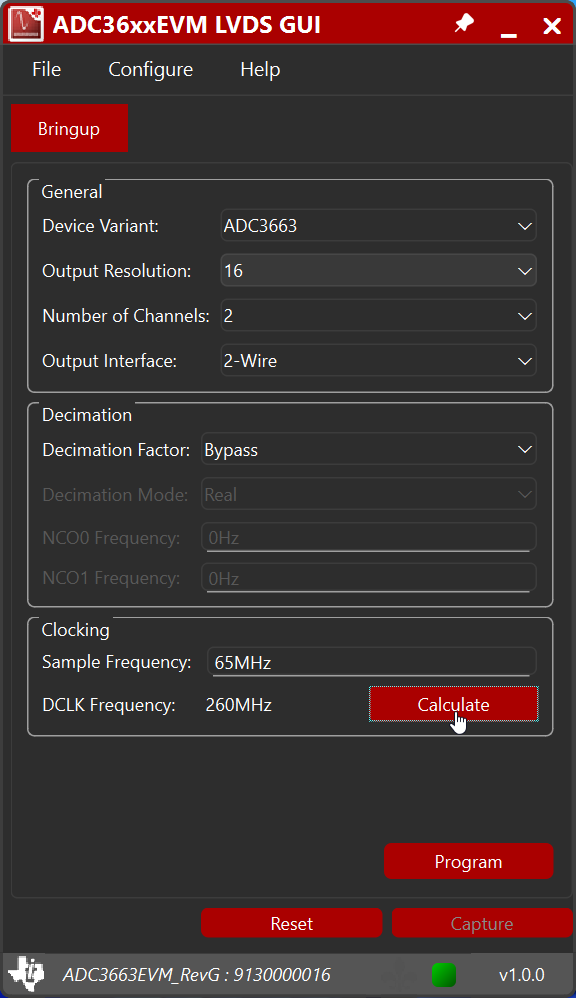

    ADC3663EVM, ADC3664EVM, ADC3683EVM 計算 ADC3663 的 DCLK 頻率圖 4-24 計算 ADC3663 的 DCLK 頻率
  13. 選擇“Program”按鈕。等待幾秒鐘時間,對 ADC 進行編程,對 FPGA 進行編程,并配置 FPGA 固件。

    ADC3663EVM, ADC3664EVM, ADC3683EVM 對 ADC3663EVM 進行編程圖 4-25 對 ADC3663EVM 進行編程
  14. 編程完成后,選擇“Capture”按鈕采集 FFT 數據。

    ADC3663EVM, ADC3664EVM, ADC3683EVM 采集 FFT圖 4-26 采集 FFT
  15. 幾秒鐘后,采集的數據將顯示在 HSDC Pro 窗口中,您可以在其中查看器件的性能。有關 HSDC Pro 的更多功能和特性,請參閱 HSDC Pro 用戶指南。

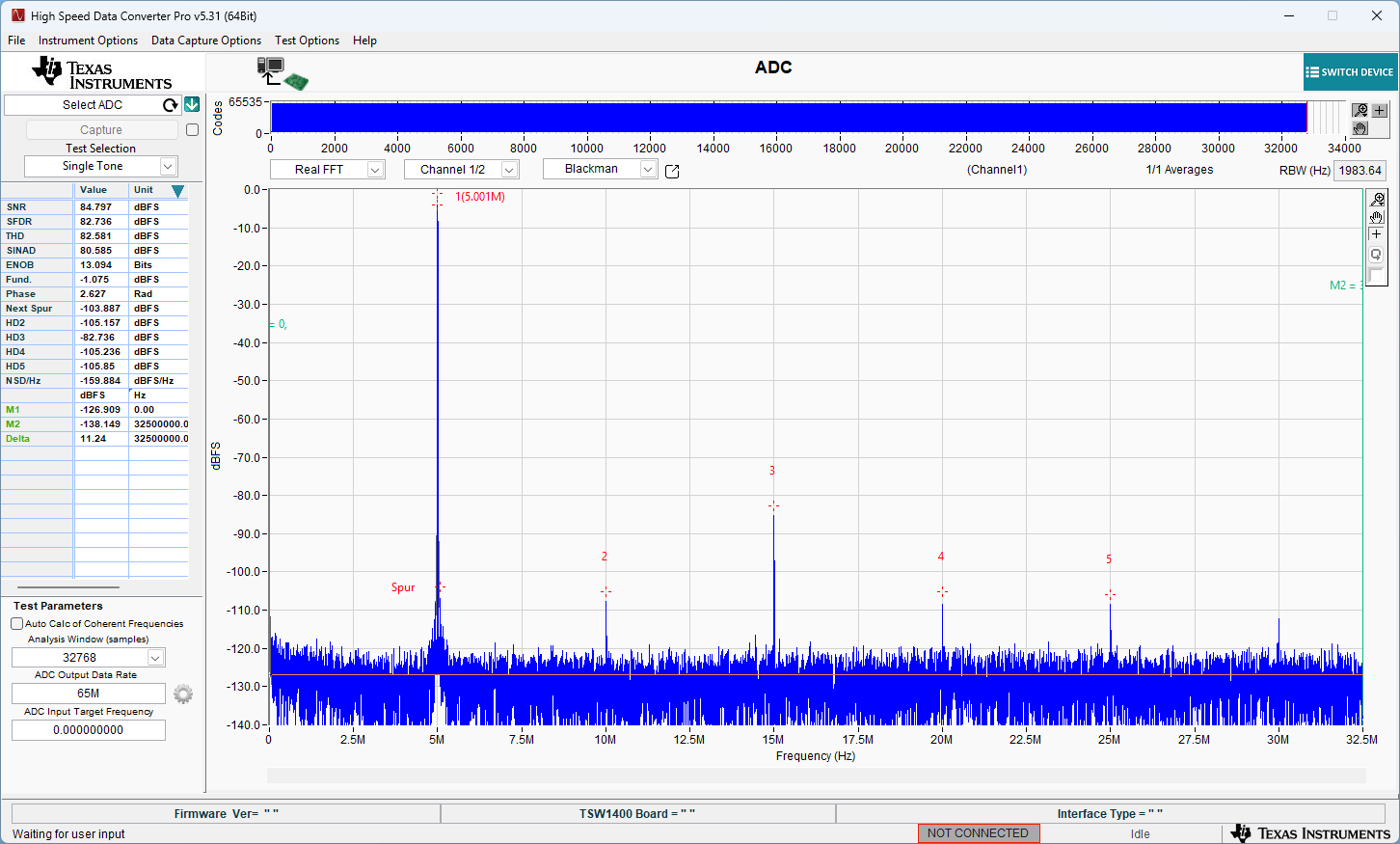

    ADC3663EVM, ADC3664EVM, ADC3683EVM HSDC Pro 中的 ADC3663EVM FFT 數據采集圖 4-27 HSDC Pro 中的 ADC3663EVM FFT 數據采集
  16. 如果運行采集功能時出現錯誤,請重新啟動 GUI 并再次按照步驟 5-8 進行操作。
