ZHDU009 December 2025
如果不為 VBAT 使用外部電源,請確保 J5 通過分流器連接。如果 VBAT(高達 48V)使用外部電源,請斷開 J5 上的分流器,并在 J5 的引腳 1 上提供所需的 VBAT 電壓(下圖中的左側)
將 J3 和 J4 跳線配置成斷開節點或終端節點
放置節點:連接引腳 1 到 2
終端節點:連接引腳 2 到 3
將 555EVM 配置為正確的搭接設置

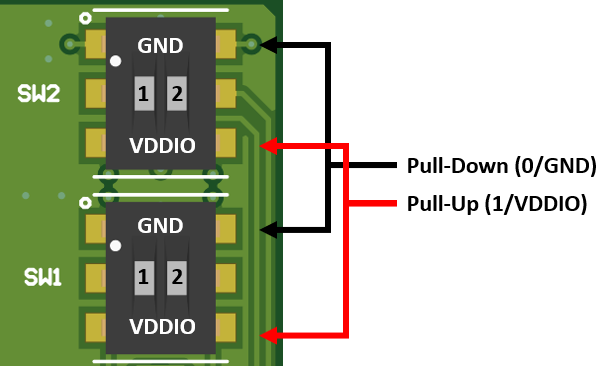

絲印中提供的節點 ID 不正確。正確的節點 ID 開關分別為 SW2(2)、SW1(2) 及 SW1(1)。下表顯示了不同搭接配置組合的節點 ID。
|
節點 ID |
SW2(2) |
SW1(2) |
SW1(1) |
|---|---|---|---|
0 | 0 | 0 | 0 |
1 | 0 | 0 | 1 |
2 | 0 | 1 | 0 |
3 | 0 | 1 | 1 |
4 | 1 | 0 | 0 |
5 | 1 | 0 | 1 |
6 | 1 | 1 | 0 |
7 | 1 | 1 | 1 |
有源/隔離模式:SW2(1)
器件模式 | SW2(1) |
工作模式 | 0 |
隔離模式 | 1 |

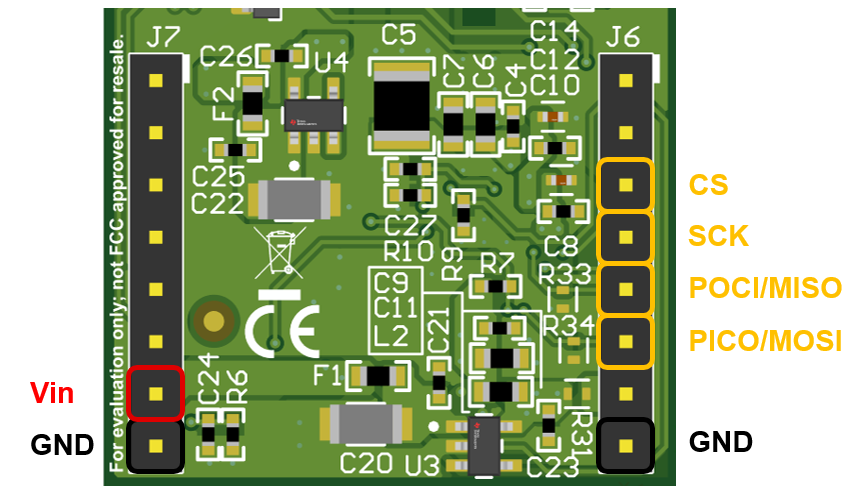

圖 2-4 搭接開關功能使用 SPI 接口將 EVM 連接至控制器。所需的連接如下所示,此外還可以根據需要連接其他引腳,如 RST、INH、WAKE 和 GPIO。
Vin 必須以 5V 供電。然后,板載 LDO 使用此輸入電壓生成為 EVM 各部分供電所需的電壓
圖 2-5 所需的連接使用螺絲端子 (J10) 來進行 10Base-T1S 連接
