根據以下指南來設置設備:
- 將電源 #1 (PS#1) 設置為 20V ±100mVDC,電流限制設置為 > 5A。關閉電源。
- 將 PS#1 與一個電流表(萬用表)串聯,然后連接到 J2(VIN、GND)
- 在 J2 兩端(VIN、GND)連接一個電壓表
- 在 J3 兩端(BAT、GND)連接一個電壓表
- 在 J1 兩端(SYS、GND)連接一個電壓表
- 確保按照“IO 和跳線說明”中所述安裝跳線。
- 對于 SMBus 通信,請執行以下步驟:
- 將 J6 連接到 EV2400。將 J5 連接到 EV2400 上的 SMB 端口 1
- 開啟計算機和 PS#1。打開 bqStudio 軟件。

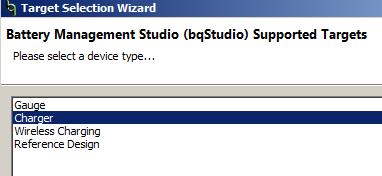

- 選擇 Charger 并點擊 Next 按鈕。
- 在 Select a Target 頁面中選擇 Charger_1_00_BQ24810.bqz。
- 然后點擊 Registers 按鈕。

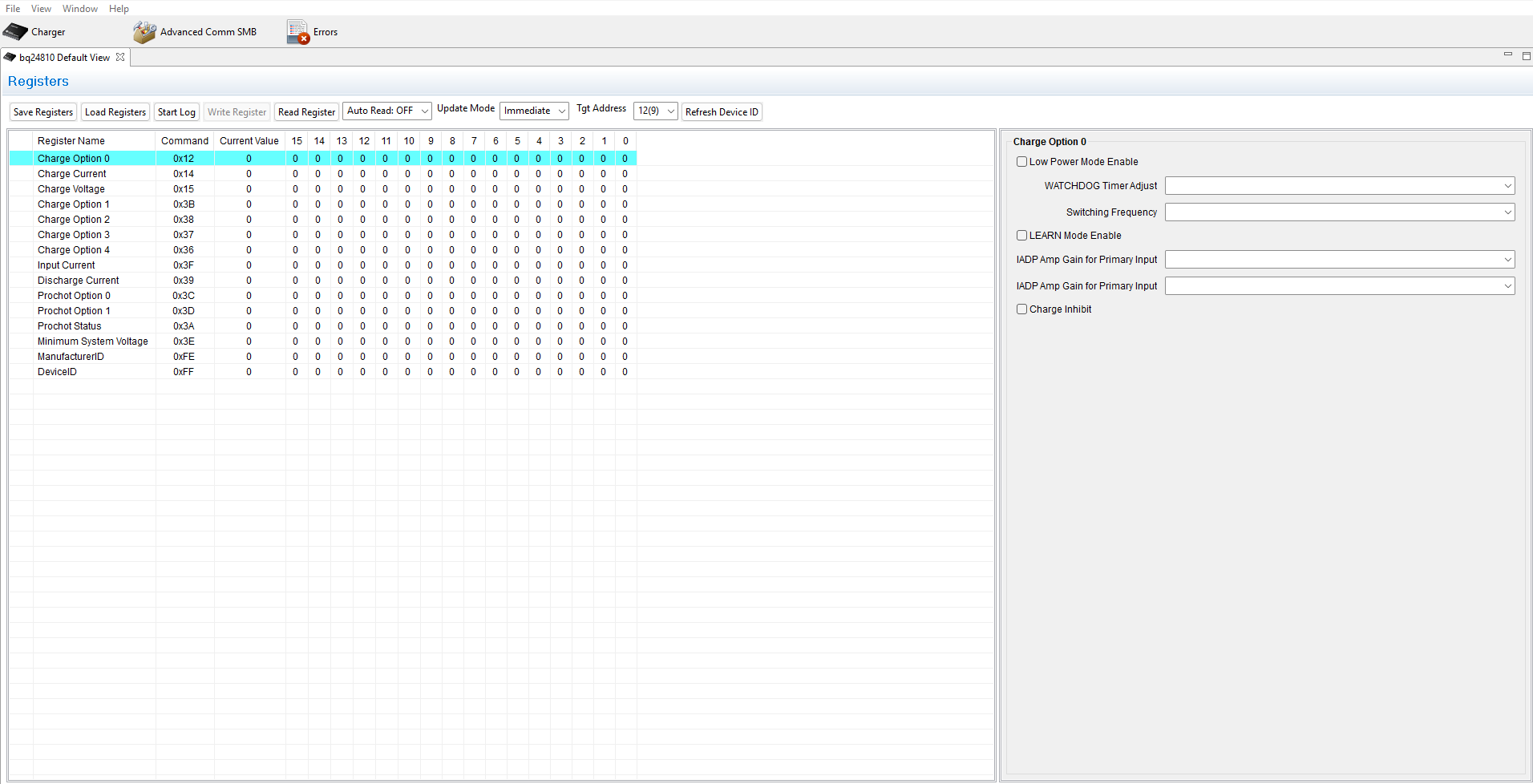

- 選擇目標器件后,點擊 Read Register 按鈕。
- 將看門狗設置為禁用。
